Метропроходческий щит: щит-гигант начал проходку тоннеля Большого кольца метро — Комплекс градостроительной политики и строительства города Москвы

Содержание

щит-гигант начал проходку тоннеля Большого кольца метро — Комплекс градостроительной политики и строительства города Москвы

Началось строительство двухпутного тоннеля между станциями «Карамышевская» и «Мнёвники» западного участка Большой кольцевой линии (БКЛ) метро, сообщил сегодня журналистам мэр Москвы Сергей Собянин.

«Активно строим западный участок Большого кольца метро. Сегодня исторический момент: запускаем уникальный тоннелепроходческий щит диаметром 10 метров. Он нырнет на глубину 30 метров и через несколько месяцев дойдет до станции «Мнёвники», дальше построит тоннель до «Можайской», – сказал Сергей Собянин.

Большая кольцевая линия метро активно строится. На БКЛ работает 14 тоннелепроходческих щитов.

Строительство большого двухпутного тоннеля от станции «Карамышевская» в сторону станции «Мнёвники» будет вести проходческий щит «Лилия» диаметром 10 метров.

Ранее «Лилия» построила два участка Некрасовской линии метро: «Окская» – «Юго-Восточная» длиной 2,6 км и «Юго-Восточная» – «Косино» (1,16 км).

Теперь «Лилии» предстоит пройти 968 метров на глубине порядка 30 метров и в январе 2020 года достичь котлована строящейся станции метро «Мнёвники». Далее щит построит тоннель длиной 2,2 км до «Можайской» и закончит работу в конце 2020 года.

Западный участок БКЛ метро от станции «Хорошёвская» до «Можайской» будет готов через два с половиной года.

Его ввод позволит:

  • улучшить транспортное обслуживание районов Хорошёво-Мнёвники, Кунцево, Филёвский парк, Фили-Давыдково с населением свыше 530 тыс. человек, а также работающих там горожан;
  • снизить нагрузку на центральные участки Арбатско-Покровской, Филёвской и Таганско-Краснопресненской линий метро;
  • в перспективе – обеспечить пересадку с БКЛ на Рублёво-Архангельскую линию метро;
  • сократить интенсивность движения автотранспорта по прилегающим дорогам, что улучшит экологическую ситуацию в указанных районах города.

Рассказываем о двух станциях метро в Мнёвниковской пойме. «Карамышевская» – мелкого заложения, строится на глубине около 27 метров. Два подземных вестибюля будут выходить к будущей жилой и общественной застройке, остановкам наземного транспорта. Около станции появится большой городской квартал, первыми жителями которого станут москвичи, переселяемые из пятиэтажек по программе реновации.

Благодаря строительству пешеходных и автомобильных мостов через Москву-реку планируется организовать комфортные подъездные дороги и подходы к станции метро «Карамышевская» для жителей района Филёвский парк и работающих там (в том числе специалистов будущего Национального космического центра), а также для посетителей спортивного парка в Крылатском (Гребной канал).

Кроме того, рассматривается возможность строительства канатной дороги, которая соединит территорию Национального космического центра (НПЦ им. М.В. Хруничева) с Мнёвниковской поймой и станцией метро «Карамышевская».

Дизайн станции «Карамышевская» был выбран в ходе открытого конкурса, победителем которого стало архитектурное бюро Тимура Башкаева. В облицовке стен и потолков будут применены материалы, имитирующие бетон.

Дизайн станции «Мнёвники» будет «легким» и светлым. По замыслу архитекторов, абстрактные фигуры людей станут центральным образом станции. Силуэты нанесут светоотражающей краской на платформенные колонны.

Напомним, БКЛ – самый масштабный проект в истории метростроения в России и в мире. Длина нового кольца составит около 70 км с 31 станцией.

Большое кольцо метро соединит все радиальные ветки на расстоянии до 10 км от существующего кольца. Со станций БКЛ можно будет сделать пересадки на радиальные линии метро, Московское центральное кольцо, Московские центральные диаметры и радиальные линии железной дороги.

Шесть станций БКЛ открылись в 2018 году: «Деловой центр», «Шелепиха», «Хорошёвская», «ЦСКА», «Петровский парк» и «Савёловская».

Работы по проектированию и строительству развернуты на всех участках БКЛ. Готово уже более 70% тоннелей Большого кольца.

До конца 2019 года планируется завершить строительство участка Некрасовской линии от станции «Косино» до «Авиамоторной» (последняя войдет в состав БКЛ), а также участка Большой кольцевой линии от «Авиамоторной» до «Лефортово».



Готов котлован для новой станции БКЛ метро «Мнёвники»



Все о строительстве Большого кольца метро



Карта развития метрополитена в Москве

Назови меня тихо по имени

В Москве еще каких-то 10 лет назад было всего несколько тоннелепроходческих щитов (ТПМК). Это огромные машины, которые прокладывают перегоны метро. Сегодня же в столице реализуется самая масштабная за всю историю программа метростроения, поэтому количество таких комплексов сегодня около 30. Есть среди них и уникальные, произведенные специально для Москвы, ветераны с большой историей проходки и с необычными именами

История в лицах

На строящейся станции метро«Улица Новаторов» было многолюдно: собрались чиновники, строители, журналисты, фотографы. Земля под ногами дрожала, одна из стен вдруг пошла трещинами, грунт начал осыпаться, а за падавшими пластами был виден медленно вращающийся гигантский стальной диск, усыпанный блестящими зубьями и кольцами. Скрежет железа и грохот падающей породы на некоторое время даже заглушили оживленный Ленинский проспект. Момент торжественный – завершилась очередная проходка тоннеля метро, первая в 2021 году. Главным героем этого события стал проходческий щит «Елена», который провел под землей около года и вышел на будущей станции «Улица Новаторов».


История механизма под названием «проходческий комплекс» не такая уж и короткая. Впервые его использовал Марк Брюнель, английский инженер французского происхождения, проложивший тоннель под Темзой. Это было почти 200 лет назад – в 1825 году. Без щита сооружение под рекой было не построить – грунт водонасыщенный и мягкий, поэтому привычное в то время рытье тоннелей вручную с использованием деревянной крепи не подходило – укрепление свода тоннеля подпорками не очень надежное, мокрая порода расползается, грозя обвалами.

Проходческий щит же работает совсем по другому принципу. Его Брюнель подсмотрел у природы – корабельного червя, прогрызающего ходы в самой твердой древесине. Червь, голова которого покрыта жесткой раковиной с зазубренными краями, вбуривается в дерево, как сверло, оставляя за собой канал, покрытый защитным слоем гладкой извести. Инженер сконструировал чугунную камеру, внутри которой находятся рабочие. Этот комплекс передвигается под землей с помощью домкратов, углубляясь в породу. Естественно, конструкция проходческих щитов со временем развивалась, поэтому сегодня ручной труд используется все меньше.

Каждый щит, который строит тоннели в метро, носит женское имя. Это давняя метростроевская традиция, она появилась благодаря Ричарду Ловату, основателю и владельцу известной канадской компании Lovat, выпускающей проходческие щиты. То ли будучи романтиком, то ли уповая на сверхъестественные силы, Ловат решил, что все щиты его компании должны носить имя в честь покровительницы подземных работ святой Барбары. Традиция, заложенная Ловатом, распространилась по всему миру и на машины других производителей. Сейчас комплексы называют в честь мам, жен, дочерей метростроителей, в память о выдающихся женщинах и даже именами киношных героев.


«Клавдия» и «Наталия»

Канадский проходческий щит Lovat 242 RME «Клавдия» – один из немногих в столице, который за время работы не менял своего имени. ТПМК назвали в честь супруги бывшего начальника «Мосметростроя» Юрия Кошелева – выдающегося метростроителя, Героя Социалистического Труда, лауреата Государственной премии СССР в области техники и заслуженного строителя РСФСР.

Работы в столице этот комплекс начал в 2002 году на участке Бутовской линии метро. Потом строил тоннели на Арбатско-Покровской, Люблинско-Дмитровской, Замоскворецкой линиях. На данный момент на счету «Клавдии» более десятка проходок. Она и сейчас в строю – в декабре начала прокладывать тоннель длиной более двух километров между станциями «Яхромская» и «Лианозово» Люблинско-Дмитровской линии.


ТПМК Herrenknecht S-218 «Наталия», который построил несколько тоннелей на Калининско-Солнцевской линии, назван в честь женщины – машиниста метрополитена Наталии Корниенко. Более 30 лет она водила поезда на Сокольнической линии. Наталия Владимировна лично присутствовала на церемонии старта первой проходки щита от «Рассказовки» до «Новопеределкино». После строительства «Наталией» второго тоннеля на этом же перегоне было принято решение заменить ротор проходческого комплекса. К этому процессу подрядная организация подошла творчески: режущему инструменту решили подарить вторую жизнь и выставили его на всеобщее обозрение в качестве монумента. Композицию можно увидеть и сегодня у выходов западного вестибюля станции метро «Рассказовка».

Щиты-путешественники


ТПМК Hitachi «Ляйсан» – первый японский щит, работавший в Москве. Он был приобретен компанией «Казметрострой» в США в 2012 году. Имя определялось на конкурсе в Казани. В ходе народного голосования было предложено более 70 вариантов названия новой машины. Среди оригинальных – «Медведка», «Шурале» (мифическое существо татарских и башкирских сказок), «Су Анасы» (водяной дух, мифологический персонаж тюркских народов). В итоге щит назвали «Ляйсан». Представители японской компании Hitachi, которая выпустила этот комплекс в 2007 году, тоже одобрили выбор метростроевцев. В японском варианте «Ляй» близко к слову «красавица», а «сан» – уважительное обращение к человеку. «Получается такой вот японский вариант «Мисс красавица».

Первый свой тоннель комплекс прошел в Дорчестере (Англия), а после капитального ремонта его отправили в Россию. Первым объектом для ТПМК стал перегон от станции метро «Лесопарковая» до «Битцевского парка». В имени ТПМК Herrenknecht S-219 «Роза» увековечено имя легендарной Розы Шаниной – советского одиночного снайпера отдельного взвода снайперов-девушек 3-го Белорусского фронта, кавалера ордена Славы.

Она была одной из первых женщин-снайперов, удостоенных этой награды. Шанина была известна способностью вести точную стрельбу по движущимся целям дуплетом – двумя идущими друг за другом выстрелами. На ее счету 59 подтвержденных уничтоженных солдат и офицеров противника. Участница Вильнюсской и Инстерсбургско-Кёнигсбергской операций. Несмотря на то что Роза Шанина участвовала в боевых действиях менее года, газеты стран антигитлеровской коалиции прозвали ее «невидимым ужасом Восточной Пруссии».


Щит был произведен в 2012 году и ранее задействован на строительстве дренажно-коммуникационных тоннелей в Ашхабаде. В Москве «Роза» работает на строительстве Большой кольцевой линии. На ее счету уже три завершенных проходки. Впрочем, «Роза» и «Ляйсан» не единственные щиты с опытом работы в других городах и даже на стратегических объектах. ТПМК канадского производства «Полина» и «Ольга» закуплены в 1988 и 1989 годах для строительства ускорительно-накопительного комплекса в городе Протвино Московской области. Затем принимали участие в строительстве южного участка Люблинско-Дмитровской линии. В 2004 году оба комплекса перевезены в Татарстан, где работали на строительстве тоннелей казанской подземки. Оттуда вновь вернулись в столицу и успели потрудиться на строительстве соединительной ветки между БКЛ и Коммунарской (Троицкой) линией и тупиковых тоннелей за станцией «Деловой центр» Калининско-Солнцевской линии. В течение всего срока работы в СССР и РФ щиты ни разу не меняли своего имени.

Большая «Победа»


Тоннелепроходческий комплекс Herrenknecht S-782 «Надежда» диаметром 10 метров был перебазирован из Петербурга в Москву. Напомним, петербургские метростроители стали первыми, кто построил двухпутный тоннель на территории всего постсоветского пространства. Пилоты ТПМК обучались в Германии у специалистов компании-производителя. «Надежда» позволила петербургским метростроителям работать на небольшой глубине, и делать это достаточно быстро. Первый старт щита в Москве состоялся 25 февраля 2020 года на перегоне «Кунцевская» – «Давыдково». Он прошел 1372 метра всего за четыре с половиной месяца. Сейчас он продолжает работать на БКЛ.

Еще одна «десятка», комплекс ZTE DZ-777 «Победа», тоже работает на Большом кольце. Он произведен в Китае специально для Москвы и по техническому заданию специалистов Стройкомплекса. Чтобы успеть доставить в столицу машину, щит был возведен в статус стратегического груза, а Федеральное агентство морского и речного транспорта впервые продлило работу судоходных гидротехнических сооружений канала им. Москвы на целую неделю. Первый старт состоялся 5 мая 2020 года на БКЛ, незадолго до 75-летия Победы в Великой Отечественной войне.


Иногда и вовсе ТПМК называют в честь киношных персонажей. В Москве работают еще пять «китайцев» – ZTE 6250. Все щиты были доставлены в российскую столицу из Поднебесной водным путем на баржах: транспортировка производилась из Китая через Северный морской путь в порт Санкт-Петербурга. Затем негабаритный груз направили по реке в Южный порт Москвы, а габаритный – автотранспортом. Пять щитов малого диаметра, одновременно прибывших в Россию из Шанхая, получили имена героинь сериала «Папины дочки»: «Полина», «Галина», «Мария», «Дарья» и «Евгения». Как оказалось, китайцы его очень любят. Пять «девочек» уже построили 15 тоннелей на Большой кольцевой и Коммунарской линиях.

Город без «Надежды». Самый производительный проходческий щит отправили в Москву

Олег Рогозин

Город 13 декабря 2019

У петербургских метростроителей две новости. Первая — наши земляки включились в строительство подземки в Москве, создавая конкуренцию столичным компаниям. Если для кого-то это хорошая новость, то вторая — не очень: пробивка продолжения 3-й ветки петербургского метро на север в сторону «Планерной» откладывается на неопределенный срок. Проходческий щит под названием «Надежда» теперь будет прокладывать подземные коридоры в столице, а не у нас на Невско-Василеостровской линии.

ФОТО Александра ДРОЗДОВА

Напомним, немецкий проходческий комплекс «Надежда» — единственный в нашем городе, способный пробивать двухпутный тоннель диаметром 10,7 метра. Использование этого щита резко повышало производительность строительства метро. Ведь все остальные комплексы могут прокладывать коридор диаметром 5,6 метра, рассчитанный на путь в одну сторону, а значит, вынуждены проходить одно и то же расстояние дважды. Так в данный момент пробивают тоннели на Красносельско-Калининской линии и оранжевой ветке метро.

Щит «Надежда» неплохо поработал в нашем городе. С его помощью был пробит тоннель Фрунзенского радиуса. Затем его перебазировали на третью ветку, и экипажи комплекса посменно 24 часа в сутки прокладывали подземный коридор для станций «Новокрестовская» и «Беговая» — объектов ЧМ-2018 по футболу. Несмотря на хляби и огромные валуны, встречавшиеся по ходу трассы, строители смогли проложить тоннель, хоть и с задержкой. Тем не менее обе станции к началу футбольного праздника были сооружены.

25 августа 2017 года щит завершил пробивку тоннеля на участке «Новокрестовская» — «Беговая». Следующим объектом для «Надежды» должен был стать тоннель в продолжении третьей линии метро — от «Беговой» до станции «Планерная», которая спроектирована вблизи пересечения Шуваловского и Комендантского проспектов. Причем после разборки комплекса в демонтажной камере на улице Кораблестроителей Васильевского острова его сразу перевезли на стройплощадку «Метростроя» на Туристской. Лишь часть узлов отправили на профилактический ремонт в управление механизации предприятия. Начать пробивку тоннеля на север города планировали уже через несколько месяцев.

— Работы по прокладке тоннеля в сторону «Планерной» не были начаты, так как потребовалось внести коррективы в проект строительства продолжения зеленой ветки метро. К сожалению, проект не готов и сейчас. Возможно, теперь уже будут проектировать проходку посредством двух тоннелей, — пояснила нашей газете руководитель пресс-службы «Метростроя» Екатерина Гигиняк.

В результате «Надежда» простояла без дела более двух лет, что само по себе обидно: подобные высокопроизводительные комплексы должны быть задействованы максимально. Кстати, одно время рассматривался вопрос о пробивке с помощью этого щита автомобильного тоннеля под Невой в створе Фаянсовой и Зольной улиц. Однако работа для «Надежды» нашлась только сейчас.

Минувшей осенью «Метрострой» выиграл конкурс на пробивку двухпутного перегонного тоннеля в Москве — от станции «Можайская» до переходной камеры за станцией «Давыдково». После этого началась перебазировка узлов щита (перевозят его частями) от Туристской улицы Петербурга в столицу. Взять новый старт «Надежда» должна в начале будущего года.

— Уход уникального проходческого щита в столицу — плохая новость с любой стороны, — считает эксперт редакции Валерий Кузнецов, до недавнего времени возглавлявший управление механизации «Метростроя».Этот комплекс уже пробил 9 километров тоннелей, и его эксплуатационный ресурс выработан почти на 75 процентов. Чтобы продлить его, надо было провести ряд работ, но со специалистами из Германии и с использованием немецких запасных частей. Есть вероятность, что в наш город «Надежда» уже не вернется, поскольку выработает свой эксплуатационный ресурс до конца. Для этого щиту осталось пройти около трех километров, дальше встанет вопрос о капитальном ремонте, а это мероприятие дорогостоящее. В любом случае обидно, что такой уникальный механизм задействован не в петербургском метростроении, а в столичном.

По оценке специалистов, в строительстве метро Петербург отстает от необходимого уровня на десятки лет. В первую очередь это вопрос финансовый — сооружение подземных магистралей дорогостоящее удовольствие. С другой стороны, без продления линий метро такому мегаполису, как наш, развиваться невозможно. Вспомним хотя бы город-спутник Кудрово. Жилые кварталы там строятся, но без подключения его к метрополитену транспортную проблему будет решить сложно. Между тем открытия новых станций метро петербуржцам придется ждать еще долгих три года.

Кстати. Проблемы петербургских метростроителей может усугубить задержание правоохранительными органами на этой неделе генерального директора ОАО «Метрострой» Николая Александрова. По сообщениям СМИ, ему и ряду других руководителей вменяется в вину хищение средств в особо крупных размерах.

Материал опубликован в газете «Санкт-Петербургские ведомости» № 235 (6588) от 13.12.2019 под заголовком «Город без «Надежды»».


Материалы рубрики

Сборка проходческого щита на Виноградаре: tov_tob — LiveJournal

Пятница — время хороших новостей и интересных картинок. Поэтому сегодня мы посмотрим, как собирают проходческий щит для метро на Виноградарь. Полное (и более правильное) название — тоннелепроходческий механизированный комплекс (ТПМК). Его уже собрали настолько, что непосвященный зритель во время пуска не заметит практически никаких отличий. Впереди еще много работы по наладке, подключению и настройке различных систем. А поскольку материала у меня накопилось уже на полторы публикации, сегодня я покажу вам первую часть — основные этапы сборки щита, которые происходили в течение последнего месяца. Смотрим!

Для начала небольшой ликбез, чтобы лучше понимать, почему именно «тоннелепроходческий комплекс» и где там на самом деле «щит». Проходческий щит, как следует из его названия, — предназначен для защиты проходчиков, которые ведут строительство тоннеля, от воздействия незакрепленного грунта в забое и вокруг самого щита. А грунты бывают самые разные… От довольно крепкой глины до весьма опасной жижи с песком. По сути щит — это защитная оболочка, которая упирается в забой. Внутри нее с одной стороны выбирается грунт, а с другой монтируется тоннельная обделка: тюбинги или блоки. По мере продвижения процесса оболочка пропихивается вперед.

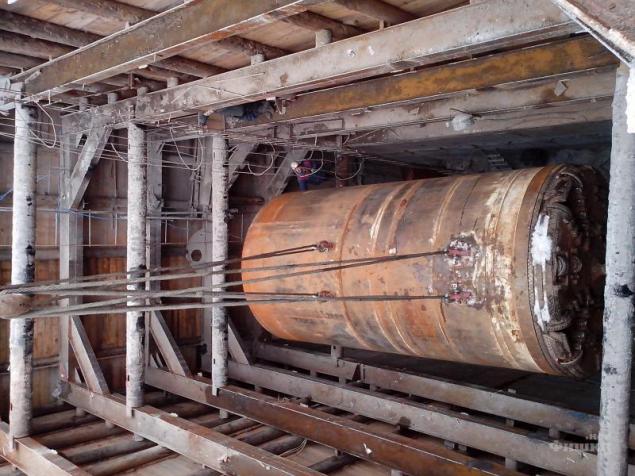

1. Так выглядит проходческий щит образца 30-х годов. Просто круглая бочка, внутри которой рассекающие полки и домкраты для перемещения щита.

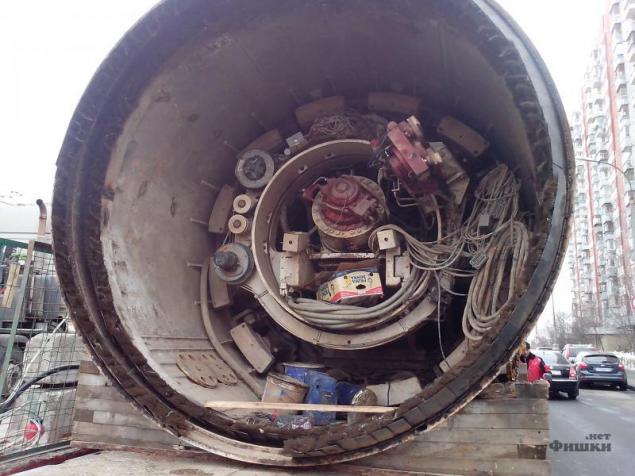

2. Это он же, только изнутри во время проходки. Слева хорошо видны домкраты, которыми щит отталкивается от смонтированных тюбингов, а впереди видны рассекающие грунт полки. Нужны они, чтобы забой не нависал сплошной стеной (для многих грунтов это опасно) и его можно было разрабатывать отдельными секторами. Как вы уже догадались, проходка на таком щите ведется вручную, механизирован только процесс откатки породы.

3. Эти стенки, распертые балками — это тоже проходческий щит, причем под его прикрытием строят одновременно два параллельных тоннеля (где-то между «Оболонью» и «Героев Днепра»). А вы думали, что щиты только круглыми бывают? 🙂

4. За последние десятилетия технологии существенно шагнули вперед: проходка стала полностью механизированной, ручные операции теперь полностью исключены, а проходческие комплексы свободно могут работать как и в обводненных грунтах, так и в скальной породе. Но вот со времен появления первых щитов их назначение до наших дней не изменилось. На фото тот самый проходческий комплекс Herrenknecht S-402, который будет вести проходку на Виноградаре. И здесь мы видим такую же круглую оболочку, главное назначение которой — защита людей и механизмов от открытого грунта. Это есть то, что правильно называть «щитом». Только здесь внутри щита уже находится огромное количество оборудования, которое необходимо для проходки и монтажа тоннельной обделки.

5. А за щитом тянется длинный технологический хвост, который обеспечивает его работу. Поэтому все вместе это называется «комплексом». Здесь на фото видно только его половину, в длину вся эта «колбаса» достигает почти 100 м. Сам по себе щит без «технологии» работать не может.

Наглядно представить, как будет полностью выглядеть тоннелепроходческий комплекс, которым будут вести проходку, можно на этом видео:

Или по этой ссылке. Как на видео, так и по ссылке зафиксирован момент протаскивания щита через станцию «Выставочный центр» в 2011 году.

6. А нам пора смотреть на сборку ТПМК для проходки на Виноградаре. Как видно из схемы, закрытая (щитовая) проходка составляет 1,3 км в двухпутном исчислении. Щит монтируется в монтажно-щитовой камере у станции «Мостицкая», а финиширует у шахтного ствола 215, который расположен неподалеку станции «Сырец». Затем проходческий комплекс снова перевезут на «Мостицкую» и он пройдет второй тоннель тем же маршрутом. Первым будет строиться правый тоннель (из Виноградаря в центр).

7. Собственно щит, который упирается в забой, состоит из четырех частей. Весят вместе они немало, места занимают тоже (диаметр свыше 6 м), поэтому перевозить и опускать в котлован такую махину одним куском — довольно проблематично (хотя такой монтаж изредка все же применяется). На фото мы видим нижнюю часть щита.

8. А это верхняя часть с барокамерой (нужна для выхода в призабойную зону в случае аварийной ситуации).

9. Кстати, так выглядит барокамера изнутри. По сути это шлюз между призабойной зоной и всем остальным миром. В этой проходке барокамера скорее всего использоваться не будет.

10. Тем временем, рядом с монтажной камерой начинают появляться и остальные части комплекса. Одна из технологических тележек на переднем плане.

11. Шнек с гидравлическим приводом. Нужен он для извлечения грунта из призабойной зоны и выдачи его на транспортировочную ленту.

12. Внушительный такой червяк.

13. Добавились еще хвостовые тележки, а на кран застропили блокоукладчик.

14. И, наконец, «юбка» щита. По сути — это продолжение щитовой оболочки.

15. Хотя внутри она полностью пустая, тем не менее она выполняет ряд важных ролей.

16. Перво наперво скрепляются нижняя и боковые части щита.

17. Щит уже находится внизу монтажной камеры и установлен строго по оси будущего тоннеля. Слева отдельно лежит верхняя часть щита.

18. Для вращения планшайбы с ножами (это то самый круглый «блин» с резцами, который находится спереди щита — см. фото 4) используется восемь мощных гидравлических моторов. Этот блок крепится к остальным частям щита с помощью мощных болтов и гаек (вон они на фото снизу по контуру блестят).

19. С помощью таких.

20. Так нагляднее, правда? 🙂 Это старые болты, их во время монтажа сразу меняют на новые.

21. На такие. Настоящая царь-гайка, да.

22. В сториз вы спрашивали, чем их закручивают 🙂

23. Последняя четвертая часть щита занимает свое место. Сверху виден лючок к барокамере, снизу отверстие, в которое будет вставлен шнек. Отсюда он будет забирать породу.

24. Дальше к щиту присоединяется блокоукладчик, с помощью которого будет монтироваться тоннельная обделка.

25. По контуру прямоугольные «пятки» домкратов, которыми щит будет отталкиваться от установленных блоков обделки для перемещения вперед. Скоро увидим их в работе 😉

26. Блокоукладчик крупным планом.

27. Для продолжения монтажа щит нужно немного подвинуть вперед. Для этого в монтажную камеру опускают несколько блоков тоннельной обделки.

28. И подсовывают под блокоукладчик. Во время работы щита эти блоки, конечно, будут подаваться и ставиться совершенно иным образом.

29. Блок укладывается в лоток и щит отталкивается от него одним из домкратов. Во время работы щита, когда будет собрано полное кольцо обделки, щит от него будет отталкиваться всеми своими 19-ю домкратами.

30. Чтобы шток домкрата не вышел полностью наружу, проводится дополнительная проверка с помощью обычной рулетки.

31. А так устанавливается «юбка». За фото спасибо grenka89.

32.

33. Обратите внимание, что на щит уже установлен шнек, который торчит под углом из призабойной зоны. И также хорошо видно отверстие, через которое грунт будет скидываться на транспортировочную ленту.

34. Как можно заметить, между щитом и юбкой имеется четкая граница. Дело в том, что юбка крепится к щиту на специальных домкратах, которые могут поворачивать юбку относительно оси щита. Таким образом, при прохождении кривых участков щит будет незначительно изгибаться.

35. Параллельно монтажу со щита очищается грязь, ржавчина, различная нечисть, многие детали подкрашиваются и щит постепенно обретает более нарядный вид.

Наступает время опускать вниз технологические тележки и подключать их к щиту. Всего таких тележек на этом щите 7, причем 3-я и 4-я тележки конструктивно выглядят как одна. Сколько будет тележек смонтировано для проходки к «Сырцу» пока не очень понятно. Сначала в планах было исключить одну из тележек и оставить 6. Но недавно я услышал другое мнение, будто тележек все же будет все 7. В общем, скоро увидим. Так или иначе, здесь для запуска щита сразу монтируются только первые 3 тележки (из-за нехватки места). Остальные пока планируется полноценно подключить к проходческому комплексу после того как начнется проходка, щит пройдет определенное расстояние и под хвостовые тележки освободится место в монтажной камере.

36. Первой опускается 3-я тележка (именно так: в обратном порядке). Ее позже оттолкают назад, ее место займет 2-я, их снова подвинут назад и, наконец, поставят 1-ю. Такой порядок вызван местными условиями: зона работы крана, расположение расстрелов в котловане и т.д.

37. На 3-й тележке находится трансформатор и проем для подачи блоков обделки на специальный транспортер, который передает их к блокоукладчику. Обратите внимание: эта тележка, как и все остальные, имеет наклоненные ролики для перемещения по обделке. Поэтому в лотке заранее заранее было уложены настоящие блоки, которые в дальнейшем будут демонтированы (когда хвост щита уйдет в тоннель).

38. А вот со стороны будущей тяговой подстанции лотковая плита имеет совершенно иную форму.

39. Поэтому, чтобы затолкать тележки на эту плиту, были смонтированы две двутавровые балки под ролики тележек. Кстати, на этом фото слева видно 2-ю тележку, опущенную в котлован.

40. Она же после перемещения в лоток. На этой тележке находится пост управления проходческим комплексом, главные насосы и пр.

41. В котлован ныряет последняя (пока) тележка, которая располагается 1-й относительно щита.

42. Все три тележки в одном кадре. 1-я спускается вниз, 2-я и 3-я уже установлены в лоток, но еще не отодвинуты назад, чтобы освободить место под 1-ю тележку.

43. На этой тележке начинается транспортер для извлечения грунта (над ним будет нависать шнек) и тут же расположены насосы для нагнетания раствора за обделку.

44. Все три телеги на своих местах. Из-за временного перепада плит между монтажной камерой и территорией будущей подстанции, щит как бы извивается.

45. Как вы уже могли заметить, проходческому комплексу было присвоено имя «Галина». Во время проходки между «Демиевской» и «Теремками» (это пока единственное место, где этот щит работал в Киеве), комплекс носил имя «Ярослава».

46. Поскольку все необходимые тележки на своих местах, начинается важный и долгий этап: все подключить в единую систему и проверить работу каждого узла.

47. Внимательные зрители заметили, что название пока сделано в виде наклейки. Она временная, так сказать, «для примерки». Позже будет сделан капитальный вариант.

48. «Галине» пока не хватает планшайбы… То есть самого важного органа, которым она она будет «разгрызать» грунт (посмотрите еще раз фото 4). Прикручиваться планшайба будет на круглый ротор по центру. Но пока она не приехала и не совсем понятно, как скоро она будет: как и ряд другого оборудования она зависла за пределами Украины из-за карантинных мер и ограниченного движения транспорта.

49. А пока на щите продолжаются монтажные работы. Завариваются пластинами металла просветы между разными частями оболочки щита.

50. Устанавливается опорная рама. За ней будет смонтировано стартовое кольцо, от которого щит будет отталкиваться во время начала проходки.

51. Как и сам щит, рама имеет наклонена вперед, т.к. пути в этом месте уже будут спускаться в сторону «Сырца».

52. Сварка опорной рамы.

53.

54. Проходческий комплекс все больше обретает те очертания, которые мы увидим во время его старта.

55. Так сейчас выглядит хвост. Как я уже говорил, после старта проходки, здесь добавятся недостающие тележки.

56. Разматывается транспортировочная лента для грунта.

57. На третьей тележке смонтирован кран-балка, которым будут перегружаться блоки обделки.

58. Еще немного фото щита. Нависающий шнек над началом транспортировочной ленты.

59. Рассказать обо всем в одной публикации невозможно, поэтому подробно с устройством и работой комплекса мы с вами познакомимся чуть позже.

60. Обязательно заглянем во все углы 😉 Не переключайтесь!

P.S. Конечно, самый важный вопрос, который всех интересует: когда, собственно, старт проходки. Сейчас задерживается крайне важное для работы щита оборудование (и на это, к сожалению, очень трудно повлиять) + карантинные меры оказывают свое влияние и на эту стройку. Поэтому окончательная дата до сих пор неизвестна, увы.
