Что такое делянка в строительстве – Понятие о делянках и захватках. Методы организации работ каменщиков

Понятие о делянках и захватках. Методы организации работ каменщиков



содержание   ..  20  21  22  23  24  25  26  27  28  29  30  ..





При организации труда каменщиков их необходимо обеспечить работой в течение смены. Для этого каждому звену предоставляют участок кладки, называемый делянкой (рис. 4.5). Такой участок на высоту 1,2 м (один ярус) предназначен для работы звена каменщиков в течение смены.

Часть здания, где работает бригада каменщиков в течение смены, называют захваткой (рис. 4.5). Пространство, в пределах которого трудится звено или бригада с выдан­ным им инвентарем, приспособлениями и т. д., называют фронтом работы (рис. 4.5).

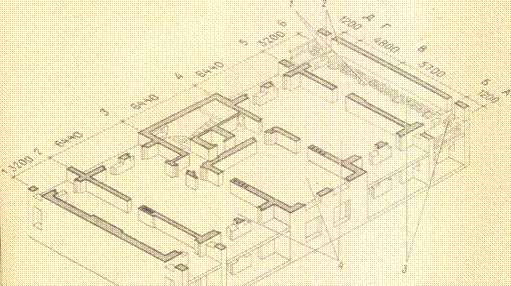

Рис. 4.5. Фронт работ бригады каменщиков:
захватка и разбивка строящегося здания на делянки 2-го этажа (1-й ярус)

Для повышения качества кладки используют поосевую специализацию звеньев. Каждое звено работает на делянках одних и тех же осей по всем этажам здания.

Строительство односекционных зданий (с одной лестничной клеткой) ведут одной захваткой (рис. 4.5). Кладку первого яруса стен здания завершают в течение смены. В следующую смену готовят фронт работы для кладки второго яруса, т. е. устанавливают подмости, расставляют поддоны с кирпичом.

Закончив на одной из частей здания кладку третьего яруса, каменщики монтируют крупнопанельные перегородки, кабины санитарно-технических узлов, панели междуэтажных перекрытий. После завершения монтажных работ начинают кладку первого яруса стен следующего этажа.

Строительство многосекционных зданий ведут двумя захватками (рис. 4.6). На I захватке ведут кирпичную кладку, на II – монтажные работы. Каменщики, закончив кладку на I захватке, переходят на II, а монтажники – на I захватку. Такая последо­вательность работ сохраняется при возведении каждого этажа здания.

Надземную часть кирпичных зданий возводят методом продольно-поперечных захваток. При этом в поперечном направлении здание разбивают на две части: на одной половине ведут кирпичную кладку, на другой – монтаж сборных конструкций.

Работу выполняют в следующем порядке: на I захватке – кирпичная кладка, на II – установка подмостей заготовка кирпича, на III – монтаж крупнопанельных перегородок, на IV – санитарно-технических кабин.

Здания, имеющие глухие протяженные стены или стены с небольшие числом проемов, возводят

поточно-кольцевым методом. Здание при этом на захватки не разбивается (рис. 4.7).

Звенья каменщиков, укладывай один ряд кирпича (при возведении наружных и внутренних стен), перемещаются по периметру здания таким образом, чтобы возводимая конструкция находилась от них справа. «Пятерки» каменщиков двигаются друг за другом на расстоянии 3…5 м. Новый ярус кладки каменщики начинают после того, как предыдущая смена установит подмости и расставит кирпич по периметру стен.

Этот метод применяется при возведении стен промышленных и складских зданий.

Звенья каменщиков, укладывай один ряд кирпича (при возведении наружных и внутренних стен), перемещаются по периметру здания таким образом, чтобы возводимая конструкция находилась от них справа. «Пятерки» каменщиков двигаются друг за другом на расстоянии 3…5 м. Новый ярус кладки каменщики начинают после того, как предыдущая смена установит подмости и расставит кирпич по периметру стен.

Этот метод применяется при возведении стен промышленных и складских зданий.

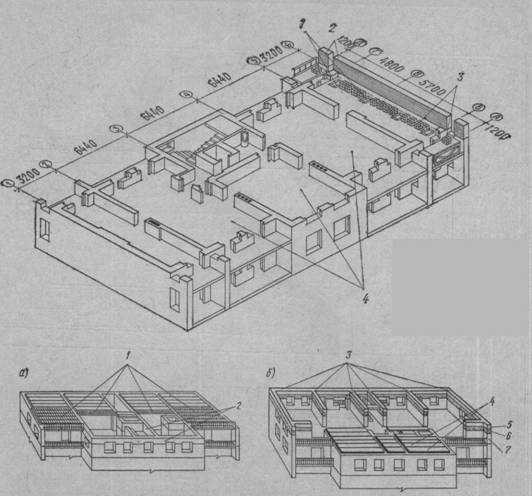

Рис. 4.6. Разбивка многосекционного здания на захватки: 1 – кирпичная кладка 1-го яруса;
2 – установка подмостей; подача материалов; 3 – монтаж перегородок; 4 – установка санитарно-технических кабин





Рис. 4.7. Кладка глухих стен поточно-кольцевым методом: 1 – укладка забутки;

2 и 4 – укладка внутренней и наружной версты; 3 – подготовка растворной постели;
5 – раскладка кирпича



1. Что называется звеном?

2. Какие работы выполняет звено каменщиков «двойка»?

3. Какое звено выполняет кладку стен толщиной не менее двух кирпичей с одновременной облицовкой их лицевым кирпичом?

4. От чего зависит производительность каменщиков?

5. Что называют захваткой?

6. Что называется фронтом работ?

7. Каким методом возводят надземную часть кирпичных зданий?

8. Что называется поточно-кольцевым методом?

























содержание   ..  20  21  22  23  24  25  26  27  28  29  30  ..







zinref.ru

Понятие о делянках и захватках

Категория: Кирпичная кладка


Понятие о делянках и захватках

При организации труда каменщиков их необходимо обеспечить работой в течение смены. Для этого каждому звену предоставляют участок кладки, называемый делянкой. Такой участок на высоту 1,2 м (один ярус) предназначен для работы звена каменщиков в течение смены.

Часть здания, где работает бригада каменщиков в течение смены, называют захваткой. Пространство, в пределах которого трудится звено или бригада с выданным им инвентарем, приспособлениями и т. д., называют фронтом работы.

Рис. 1. Делянка и захватка на этаже строящегося здания 1 – ящики с раствором; 2 — участок кладки (делянка) ; 3 – контейнеры с кирпичом; захватка

Рис. 2. Каменные и монтажные работы при возведении односекционных зданий а – при завершении кладки этажа; б – при окончании монтажа перекрытий нижележащего этажа; 7 – завершение укладки плит междуэтажного перекрытия; 2 – завершение кладки 3-го яруса стен; 3 – кирпичная кладка на части захватки; 4 — монтажные работы на части захватки- 5-3-й ярус кладки; 6 — 2-й ярус кладки:, 7 — 1-й ярус кладки

Для повышения качества кладки используют поосевую специализацию звеньев. Каждое звено работает на делянках одних и тех же осей по всем этажам здания.

Строительство односекционных зданий (с одной лестничной клеткой) ведут одной захваткой. Кладку первого яруса стен здания завершают в течение смены. В следующую смену готовят фронт работы для кладки второго яруса, т. е. устанавливают подмости, расставляют поддоны с кирпичом.

Закончив на части здания кладку третьего яруса, каменщики монтируют крупнопанельные перегородки, кабины санитарно-технических узлов, панели междуэтажных перекрытий. После завершения монтажных работ начинают кладку первого яруса стен следующего этажа.

Строительство многосекционных зданий ведут двумя захватками. На I захватке ведут кирпичную кладку, на II — монтажные работы. Каменщики, закончив кладку на I захватке, переходят на II, а монтажники — на I захватку. Такая последовательность работ сохраняется при возведении каждого этажа здания.

Надземную часть кирпичных зданий возводят методом продольно-поперечных захваток. При этом в поперечном направлении здание разбивают на две части: на одной половине ведут кирпичную кладку, на другой — монтаж сборных конструкций.

Работу выполняют в следующем порядке: на I захватке — кирпичная кладка, на II — установка подмостей и заготовка кирпича, на III— монтаж крупнопанельных перегородок, санитарно-технических кабин, на IV — санитарно-технические и электромонтажные работы.

Кирпичную кладку на захватке начинают с продольной стены, наиболее удаленной от монтажного крана. Здесь в одну смену ведут кладку, во вторую перестанавливают подмости и заготовляют кладочные материалы.

Завершив кладку на высоту трех ярусов, каменщики переходят на II захватку. Одновременно с этим на IV захватке монтажники заканчивают установку крупнопанельных перегородок и санитарно-технических кабин. К моменту завершения кладки на II захватке монтажники заканчивают укладку плит междуэтажных перекрытий. Затем каменщики и монтажники меняются местами и в таком же порядке продолжает работу на следующем этаже.

Здания, имеющие глухие протяженные стены или стены с небольшим числом проемов, возводят поточно-кольцевым методом. Здание при этом на захватки не разбивается.

Звенья каменщиков, укладывая один ряд кирпича (при возведении наружных и внутренних стен), перемещаются по периметру здания так, чтобы возводимая конструкция находилась от них справа. «Пятерки» каменщиков двигаются друг за другом на расстоянии 3…5 м. Новый ярус кладки каменщики начинают после того, как предыдущая смена установит подмости и расставит кирпич по периметру стен.

Рис. 3. Каменные и монтажные работы при возведении многосекционных зданий 1 — монтажные работы (установка перегородок и панелей перекрытия) ; 2 — завершение кладки на 1-ой захватке

Рис. 4. Кладка 1-го яруса стен методом продольно-поперечных захваток 1 -кирпичная кладка на 1 захватке; 2 — установка подмостей на захватке; 3 — установка перегородок на Ш-захватке; 4 – сенитарно-технйческие работы на

Рис. 5. Завершение части кладки, выполняемой методом продольно-поперечных захваток на первой половине здания 1 – завершение кладки на высоту этажа на 1 захватке; 2 – начало кладки стен

Рис. 6. Завершение кирпичной кладки, выполненой методом продольно-поперечных захваток, на первой половине 1 – завершение сэнитарно-технических работ на 1 захватке; 2 – окончание кирпичной кладки на Я. захватке; 3 – завершение работ, на UT и захватках

Рис. 7. Кладка поточно-кольцевым методом 1 – укладка забутки; 2 и 4 – укладка внутренней й наружной версты; 3 – подготовка растворнри постели; 5 – раскладка кирпича

Этот метод применяется только при возведении стен промышленных, складских и коммунальных зданий.



Кирпичная кладка — Понятие о делянках и захватках

gardenweb.ru

Параметры процесса,участок,захватка,делянка,ярус,карта

Производственный процесс возведения здания или сооружения является совокупно-стью отдельных частных и комплексных технологических процессов, которые протекают в пространстве и времени.
Пространственными параметрами выступают фронт работ, состоящий из участков, захваток и делянок, ярусов, карт, технологических узлов, где организуются рабочие места бригад, звеньев или отдельных рабочих.

Производственный процесс возведения здания или сооружения является совокупностью отдельных частных и комплексных технологических процессов, которые протекают в пространстве и времени.
Пространственными параметрами выступают фронт работ, состоящий из участков, захваток и делянок, ярусов, карт, технологических узлов, где организуются рабочие места бригад, звеньев или отдельных рабочих.
Организация строительного процесса в пространстве обеспечивается разделением конструктивного объёма строящегося здания или сооружения на участки и захватки, на которых бригады или звенья рабочих в необходимой технологической последовательности выполняют строительные процессы.
Участок – часть здания (сооружения), в пределах которого существуют одинаковые производственные условия, дающие возможность применять одинаковые методы и технические средства (температурные блоки промышленных зданий, секции жилых зданий).
Захватка — часть здания (сооружения) в пределах которого повторяются одинаковые комплексы строительных процессов. Они характеризуются примерно равными трудоёмкостью, составом и количеством строительных процессов, а так же продолжительностью их выполнения (этаж, часть этажа, группа сборных элементов, часть котлована и др.). Фронт работ на захватке должен быть достаточным для одновременной работы бригады или звена.
Делянка — фронт работ для звена или отдельного рабочего.
Ярус – часть объёма здания (сооружения) или отдельной конструкции, разделённой по высоте. Этот параметр наиболее часто применяется в каменных (ярус кладки), бетонных (блок бетонирования), монтажных (высота конструктивного элемента) процессах.
Карта – часть фронта работ плоскостного сооружения (или конструкции), принимаемого в качестве захватки (земляные сооружения, полы, дороги и т.п.).
Технологический узел – разновидность монтажного участка, габариты которого определяются требованиями одновременного монтажа строительных конструкций и технологического оборудования.
Фронт работ является основой для организации рабочих мест звеньев и бригад.
Временные параметры характеризуют продолжительность процесса возведения здания в целом, отдельных технологических циклов или различных элементов строительной продукции. Исчисление может производиться в часах, сменах, днях.
Результирующими параметрами технологии возведения зданий и сооружений являются технико-экономические показатели: трудоёмкость, интенсивность производства, показатели расхода ресурсов и другие.
Направление развития и функционирования технологических строительных процессов зависит от конструктивных особенностей зданий, методов и технологий производства работ. Оно может осуществляться по нескольким схемам.
Осуществление отдельных строительных процессов можно рассматривать параллельным, последовательным и поточным методами производства работ. Технологии возведения зданий и сооружений основаны на совокупности указанных методов. Как правило, ведущие процессы выполняются поточными методами, а остальные – параллельно-поточными и последовательными методами.

xn--90ahba8ahwo5a.xn--p1ai

Понятие о делянках и захватках

При организации труда каменщиков их необходимо обеспечить работой в течение смены. Для этого каждому звену предоставляют участок кладки, называемый делянкой. Такой участок на высоту 1,2 м (один ярус) предназначен для работы звена каменщиков в течение смены.

Часть здания, где работает бригада каменщиков в течение смены, называют захваткой. Пространство, в пределах которого трудится звено или бригада с выданным им инвентарем, приспособлениями и т. д., называют фронтом работы.
Для повышения качества кладки используют поосевую специализацию звеньев. Каждое звено работает на делянках одних и тех же осей по всем этажам здания.

Строительство односекционных зданий (с одной лестничной клеткой) ведут одной захваткой. Кладку первого яруса стен здания завершают в течение смены. В следующую смену готовят фронт работы для кладки второго яруса, т. е. устанавливают подмости, расставляют поддоны с кирпичом.

Закончив на части здания кладку третьего яруса, каменщики монтируют крупнопанельные перегородки, кабины санитарно-технических узлов, панели междуэтажных перекрытий. После завершения монтажных работ начинают кладку первого яруса стен следующего этажа.

Строительство многосекционных зданий ведут двумя захватками. На I захватке ведут кирпичную кладку, на II — монтажные работы. Каменщики, закончив кладку на I захватке, переходят на II, а монтажники — на I захватку. Такая последовательность работ сохраняется при возведении каждого этажа здания.

Надземную часть кирпичных зданий возводят методом продольно-поперечных захваток. При этом в поперечном направлении здание разбивают на две части: на одной половине ведут кирпичную кладку, на другой — монтаж сборных конструкций.

Работу выполняют в следующем порядке: на I захватке — кирпичная кладка, на II — установка подмостей и заготовка кирпича, на III— монтаж крупнопанельных перегородок, санитарно-технических кабин, на IV — санитарно-технические и электромонтажные работы.

Кирпичную кладку на захватке начинают с продольной стены, наиболее удаленной от монтажного крана. Здесь в одну смену ведут кладку, во вторую перестанавливают подмости и заготовляют кладочные материалы.

Завершив кладку на высоту трех ярусов, каменщики переходят на II захватку. Одновременно с этим на IV захватке монтажники заканчивают установку крупнопанельных перегородок и санитарно-технических кабин. К моменту завершения кладки на II захватке монтажники заканчивают укладку плит междуэтажных перекрытий. Затем каменщики и монтажники меняются местами и в таком же порядке продолжает работу на следующем этаже.

Здания, имеющие глухие протяженные стены или стены с небольшим числом проемов, возводят поточно-кольцевым методом. Здание при этом на захватки не разбивается.

Звенья каменщиков, укладывая один ряд кирпича (при возведении наружных и внутренних стен), перемещаются по периметру здания так, чтобы возводимая конструкция находилась от них справа. «Пятерки» каменщиков двигаются друг за другом на расстоянии 3…5 м. Новый ярус кладки каменщики начинают после того, как предыдущая смена установит подмости и расставит кирпич по периметру стен.
Этот метод применяется только при возведении стен промышленных, складских и коммунальных зданий.

Автор публикации

0

не в сети 2 месяца

Андрей Кириллов

Комментарии: 0Публикации: 17Регистрация: 07-09-2017

integross.net

Понятия о делянках и захватках

При организации труда каменщиков их необходимо обеспечить работой в течение смены. Для этого каждому звену предоставляют участок кладки, называемый делянкой. Такой участок на высоту 1,2 м (один ярус) предназначен для работы звена каменщиков в течение смены.

Часть здания, где работает бригада каменщиков в течение смены, называют захваткой. Пространство, в пределах которого трудится звено или бригада с выданным им инвентарем, приспособлениями и т. д., называют фронтом работы.

Для повышения качества кладки используют поосевую специализацию звеньев: Каждое звено работает на делянках одних и тех же осей по всем этажам здания.

Строительство односекционных зданий (с одной лестничной клеткой) ведут одной захваткой. Возведение первого яруса стен здания, завершают в течение смены. В следующую смену готовят фронт работы, для возведения второго яруса, т. е. устанавливают подмости, расставляют поддоны с кирпичом.

Закончив на части здания кладку третьего яруса, каменщики монтируют крупнопанельные перегородки, кабины санитарнотехнических узлов, панели междуэтажных перекрытий. После завершения монтажных работ начинают, возведение первого яруса стен следующего этажа.

Строительство многосекционных зданий ведут двумя захватками. На I захватке ведут кирпичную кладку, на И — монтажные ра боты. Каменщики, закончив кладку на I захватке, переходят на II, а монтажники — на I захватку. Такая последовательность работ сохраняется при возведении каждого этажа здания.

Надземную часть кирпичных зданий возводят методом продольнопоперечных захваток. При этом в поперечном направлении здание разбивают на две части: на одной половине ведут кирпичную кладку, на другой — монтаж сборных конструкций.

Работу выполняют в следующем порядке: на I захвате-кирпичная кладка, на II — установка подмостей и заготовка кирпича, на III — монтаж крупнопанельных перегородок, санитарнотехнических кабин, на IV — санитарнотехнические и электромонтажные работы.

Кирпичную кладку на захватке начинают с продольной стены, наиболее удаленной от монтажного крана. Здесь в одну смену ведут строительство, во вторую — перестанавливают подмости и заготовляют материалы.

Завершив кладку на высоту трех ярусов, каменщики переходят на II захватку. Одновременно с этим на IV захватке монтажники заканчивают установку крупнопанельных перегородок и санитарнотехнических кабин. К моменту завершения кладки на II захватке, монтажники заканчивают монтаж плит междуэтажных перекрытий. Затем каменщики и монтажники меняются местами и в таком же порядке продолжают работу на следующем этаже.

Делянки

Звено «пятерка»< Предыдущая   Следующая >Техника безопасности

stroitdom.com

Рабочее место и фронт работ при строительстве сооружений

Для того чтобы рабочий мог произвести наибольшее количество продукции высокого качества, необходимо в первую очередь правильно организовать рабочее место.

Рабочим местом называется зона, оснащенная необходимыми материальными и техническими средствами, в которой совершается трудовая деятельность рабочего или группы рабочих, выполняющих одну или несколько операций. Рабочее место должно обеспечивать беспрепятственное осуществление трудовых приемов, движений и безопасность работы исполнителей. Например, при укладке чугунных водопроводных труб рабочим местом является пространство, включающее территории для размещения труб вдоль бровки траншеи и для проезда монтажного крана, а также дно траншеи, куда трубы укладываются в проектное положение.

Фронтом работ называется суммарная протяженность (площадь) рабочих мест, необходимая для работы бригады (звена) в течение определенного срока без вынужденных перерывов в работе. Размеры фронта работ должны приниматься из расчета бесперебойной работы в течение кратного полусмене времени, а также правильного и безопасного размещения рабочих и находящихся в их распоряжении орудий труда и материалов с учетом возможного перевыполнения норм.

Участок, выделяемый для работы в течение определенного времени и получения законченной продукции бригаде, называется захваткой, а звену или одному рабочему — делянкой. Если при возведении зданий и сооружений изменяется уровень рабочего места и работа выполняется с использованием подмостей или лесов, то захватки (делянки) на таких объектах разбивают на ярусы. Высота яруса выбирается из расчета обеспечения таких условий труда, при которых рабочий может достичь более высокой производительности. Например, при ведении кирпичной кладки высота яруса, как правило, составляет 1… 1,3 м. Если же принимаемая высота яруса диктуется технологическими требованиями, то для возведения конструкций по высоте устраивают технологические ярусы. Например, при бетонировании стен и перегородок толщиной до 150 мм технологические ярусы устраивают через 2 м, толщиной более 150 мм — через 3 м.

Для того чтобы рабочий производил наибольшее количество продукции высокого качества, необходимо обеспечивать интенсивное использование рабочего времени и выполнение работ по специальности в условиях динамичного совершенствования способов и методов производства, организации работ и труда. Такие возможности создаются при разбивке общего фронта работ на захватки, делянки, ярусы и одновременном выполнении разных работ на них. Если на захватке (делянке) для каждого строительного процесса подобрать такое количество рабочих, при котором продолжительность работы одинакова, то число захваток (делянок) на здании или сооружении должно быть не меньше числа всех видов строительных процессов. Поочередное выполнение однотипных работ на захватках (делянках) с непрерывным задействованием  вновь образующихся фронтов будет называться поточным методом ведения строительства. При таком методе работа специализированных звеньев вписывается в общий календарный график, предусматривающий поточность строительства и максимальную загрузку рабочих. Овладение смежными профессиями позволяет рабочим более эффективно использовать рабочее время.

www.stroitelstvo-new.ru

Каменные работы » захватка

Наиболее распространенной является бригадная форма организации труда.
Бригада, выполняющая работу по возведению того или иного объекта или его части, включает в свой состав звенья каменщиков, плотников, монтажников, такелажников.
В бригаде, как правило, есть несколько звеньев каменщиков, способных самостоятельно выполнять каменную кладку. В состав каждого звена входят рабочие различной квалификации.
Различают звенья «двойка», «тройка», «четверка», «пятерка», «шестерка». Основой всех звеньев является «двойка», состоящая из каменщика высшего (4-го…5-го) и низшего (2-го) разрядов. В звеньях «тройка» и «пятерка» кроме основных «двоек» включают еще по одному каменщику низшего разряда.
Каменщики высокой квалификации выполняют кладку наружной версты, архитектурных деталей, контролируют горизонтальность и вертикальность рядов. Менее сложные операции — укладку кирпича во внутреннюю версту и забутку, а также подачу кирпича и раствора — выполняют каменщики низшей квалификации. Такое разделение труда позволяет более эффективно использовать труд высококвалифицированных каменщиков.
Выбор состава звеньев зависит от принятого способа организации кладки, ее вида и архитектурной сложности.
При возведении каменных конструкций с большим числом архитектурных деталей или проемов, а также стен толщиной в 0,5, 1, 1,5 кирпича работают звеном «двойка»; стен толщиной 2 и 2,5 кирпича — звеньями «тройка» и «четверка»; стен толщиной более 2 кирпичей — звеньями «пятерка» и «шестерка».
Бутовую кладку стен толщиной до 800 мм выполняют звеном «двойка», а большей толщины — звеном «тройка».
Бутобетонную кладку с использованием опалубки выполняет звено каменщиков-бетонщиков из 8 человек: 2 — монтируют и демонтируют опалубку, 2 — подготавливают камень и подают его к месту укладки, 2 — укладывают бетонную смесь, 2 — втапливают камень в бетонную смесь.
Организация рабочих мест каменщиков должна способствовать достижению высшей производительности и исключить непроизводительные движения, а также простои каменщиков. С этой целью на захватке, делянке, отведенных для работ бригады или звена, организуют рабочие места в радиусе действия крана. Рабочее место имеет ширину 2,5 м и делится на три зоны; рабочую, между стеной и материалами, шириной 0,6…0,7 м, в которой работают каменщики; зону материалов, 1,3…1,5 м, где размещают кирпич, растворные ящики и закладные детали; транспортную, 0,5…0,6 м, служащую для перемещения такелажников, обеспечивающих каменщиков материалами, а также для прохода рабочих, не связанных непосредственно с кладкой. Поддоны с камнем и ящики с раствором устанавливают перпендикулярно стене. Порядок их расстановки зависит от характера возводимых конструкций и вида применяемых материалов.
При возведении глухих стен из кирпича, керамических и шлакобетонных камней чередуют ящики с раствором и поддоны с каменным материалом.
Чтобы удобнее было подавать раствор на стены, расстояние между ящиками с раствором не должно превышать З…3,5 м.
При кладке стен с проемами камень размещают против простенков, а ящики с раствором — против проемов.
Если кладку выполняют с одновременной облицовкой, то рядом с каменным материалом располагают поддоны с лицевым кирпичом или другим облицовочным материалом.
Во время кладки столбов кирпич размещают с одной стороны столба, а раствор — с другой.
Запас кирпича или камня на рабочем месте звена каменщиков должен быть не менее двухчасовой потребности. Не следует подавать на рабочее место излишнее количество материалов, так как это приводит к загромождению рабочего места и перегрузке подмостей или лесов.
По окончании смены звенья выполняют необходимую уборку и очистку ящиков, поддонов, инструмента и приспособлений.
